19 сентября, Вена /Корр. БЕЛТА/. Корпус реактора на втором энергоблоке Белорусской АЭС начнут монтировать осенью нынешнего года, сообщил журналистам заместитель министра энергетики Беларуси Михаил Михадюк на полях 61-й сессии Генеральной конференции МАГАТЭ, передает корреспондент БЕЛТА.
"Корпус реактора для второго энергоблока находится в пути, его транспортируют с завода-изготовителя в России. Он должен прибыть на площадку строительства в Островец в сентябре - начале октября. Осенью приступим к его монтажу", - отметил Михаил Михадюк. Он представляет собой вертикальный цилиндрический корпус с эллиптическим днищем, внутри которого размещается активная зона и внутрикорпусные устройства. Сверху герметично закрыт крышкой.
На первом энергоблоке корпус реактора и все четыре парогенератора уже смонтированы. Завершилась сварка главного циркуляционного трубопровода первого энергоблока.

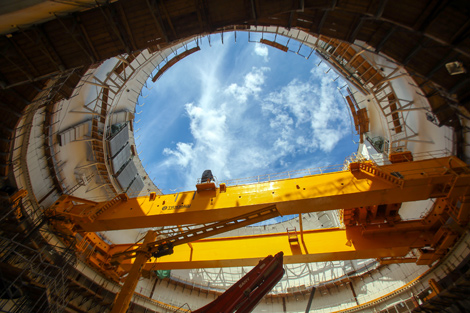

По оценке замминистра, строительные работы на первом и втором энергоблоках завершены приблизительно на 70%. "Сейчас мы в фазе активного монтажа оборудования. Уже практически полностью смонтировано оборудование по выдаче электрической мощности с АЭС, ведутся пусконаладочные работы", - проинформировал он.
По словам Михаила Михадюка, все работы на площадке идут в графике, чтобы запустить первый энергоблок в конце 2019 года, второй - в 2020 году.
