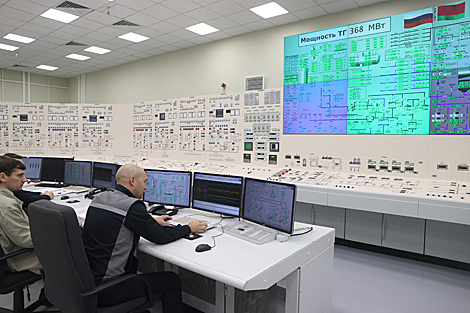

白通社明斯克3月10日电 白通社报道。白罗斯国家核电厂站准备在大约4月下旬至5月初颁发一号动力装置运行许可证之前进行最终检查。紧急情况部核与辐射安全司司长奥丽嘉·卢戈夫斯卡娅今天在白通社新闻中心对记者说。
奥丽嘉·卢戈夫斯卡娅说:“按照施工时间表,白罗斯核电站大约在4月下旬至5月初准备就绪,邀请我们到现场进行最终检查,然后再决定颁发运营许可证” 。
据她介绍,白罗斯国家核电站在商业运营范围内的许可流程始于2017年。国家核电监控负责人说:“核电站必须证明其运行是安全的。为此,进行了检查,并考虑了证明安全性的文件。该过程耗时长,科学密集和资源密集,涉及大量专家。能源与核能研究联合研究所—索斯纳白罗斯国家科学院进行了安全检查”。
许可过程的第二个组成部分是合格评定。它与设施的物理就绪状态,直接在现场实施设计解决方案相关。第三个组成部分是运营组织及其人员的准备情况。
奥丽嘉·卢戈夫斯卡娅通知:“根据工作时间表,核电站将在3月底某个时候到达试运行阶段第一部分的结尾。 然后将进行全面测试。 到此时,应完成与安全审查有关的所有工作,并已对运营组织执行其职能的准备情况进行了评估。 国家核电监控将准备一份意见,该意见将提交给紧急情况部理事会,以决定是否签发许可证”。
在做出最终决定前一两个星期,计划举行公开听证会。 国家核电监控将告诉您在什么基础上得出有关签发白罗斯核电站一号动力机组运行许可证的可能性的结论。
根据俄罗斯核电站2006项目,在格罗德诺州奥斯特罗维茨附近的,正在建设具有两个水水反应堆1200反应堆,总容量为2,400 兆瓦的白罗斯核电站。
