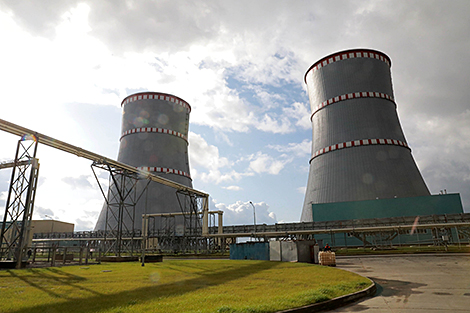

白通社明斯克2月11日电。白通社报道。白罗斯国家核电站第二座发动机组的准备就绪程度估计为70%。能源部副部长米哈伊尔•米哈丘克在接受《共和国报》采访时表示。
“第二座发动机组的就绪程度估计为70%。目前正在核岛和涡轮岛设施,基础设备的安装,工艺管道,电缆产品的铺设和安装工作正在进行。计划为自己的需求供电的计划正在进行,计划于2020年第一季度进行。米哈伊尔•米哈久克说:“这对于在第二座发动机组上进行全面的调试是必要的”。
至于第一座发动机组,副部长认为准备程度很高。据他说,目前,主要的建筑工作已经在那里完成,正在对该房舍进行最后的整理工作。该技术系统正在进行调试,全面测试,并已开始对核电站物理保护系统的一系列工程和技术手段进行试点工业运行。他指出:“现在,我们处于预调试工作中最重要的阶段—设备热磨合,我们计划于2月完成。这意味着将燃料模拟器装入反应堆容器。在该程序下,我们达到了温度,压力的运行参数,并测试了核电站所有技术系统的运行。这个阶段应该确定技术部分的可操作性,确定启动任何新设备时可能出现的粗糙度”。
随后将关闭电源装置并对其进行冷却。 接下来,将开始修订所有技术设备的法规程序,消除已发现的违规行为,此后,专家将能够进行物理启动阶段。最后阶段是设计价值的动力。
